Faze gradnje hiše - od temeljev do vselitve: koraki, stroški in časovni načrt

Pred vami je vodič po fazah gradnje hiše, od prvih priprav in dokumentacije do vselitve. Namenjen je predvsem fizičnim osebam, ki načrtujejo gradnjo družinske hiše, zato poleg opisa posameznih faz vključuje tudi praktične informacije o času, stroških, izbiri izvajalca, financiranju in najpogostejših napakah investitorjev. V nadaljevanju boste dobili pregled ključnih korakov, jasnejšo časovnico in boljše izhodišče za primerjavo ponudb.

1. Pred pričetkom gradnje

Ko imate pridobljeno gradbeno dovoljenje in izdelan PZI projekt, sledi še nekaj formalnosti, preden lahko pričnete z gradnjo. V praksi je prav priprava začetka gradnje pogosto odločilna, saj se na tej točki uskladijo dokumentacija, odgovornosti in terminski plan. Za gradnjo hiše morajo biti izpolnjeni naslednji pogoji: pridobljeno gradbeno dovoljenje, izdelana PZI dokumentacija, potrebna soglasja, sklenjena pogodba z nadzornikom, izvedena zakoličba in vložena prijava začetka gradnje.

Oseba pripravlja gradbeni načrt za gradnjo hiše

Vir: CELOVITO d.o.o.

Gradbeno dovoljenje mora biti pravnomočno oziroma dokončno. Potrdilo o pravnomočnosti dobite na upravni enoti, ki je dovoljenje izdala. Prijavo začetka gradnje je treba urediti najmanj osem dni pred začetkom del. Če so z gradbenim dovoljenjem določeni dodatni pogoji, na primer izravnalni ukrepi, jih je treba izpolniti pravočasno.

Izbira izvajalca: Kdo bo gradil vašo hišo?

Za gradnjo potrebujete tudi izvajalca, razen če se za gradnjo v lastni režiji odločite zavestno in imate dovolj znanja, časa ter potrpežljivosti. Izbira med gradnjo na ključ, delnim ključem, gradnjo do 3. gradbene faze, gradnjo z več izvajalci ali lastno režijo je odvisna od vašega znanja, finančnih virov, razpoložljivega časa in pričakovane kakovosti izvedbe. Ta odločitev naj ne temelji le na ceni, ampak tudi na tem, koliko nadzora želite imeti nad procesom.

Pregled možnosti gradnje

Način gradnje Kaj pomeni Prednosti Slabosti
Na ključ En izvajalec prevzame vsa dela do vselitve Najmanj organizacije, manj tveganj, najhitrejša gradnja, ena točka odgovornosti. Navadno najvišja cena, pogosto manjša možnost izbire materialov.
Delni ključ Izvajalec zaključi dela do določene faze, preostalo vodite sami ali z drugimi izvajalci. Dober kompromis med ceno, kvaliteto in možnostjo izbire materialov. Zahteva nekoliko več usklajevanja ter predstavlja nekoliko več tveganj zaradi deljene odgovornosti pri uveljavljanju garancij.
Več izvajalcev Sami koordinirate različne obrtnike Možnost prihranka v kolikor imate dovolj časa za iskanje ugodnejših izvajalcev. Zahteva veliko lastnega časa, poznavanja gradnje, odgovornosti za izvedbo in garancije pa so razpršene in jih je pogosto težko uveljavljati. Gradnja traja dlje
Lastna režija Del ali vso gradnjo vodite sami Potencialno najnižji strošek Zahteva največ lastnega časa, pomanjkanje izkušenj vodi v slabo izvedbo, vso odgovornost prevzemate sami, najdaljši čas gradnje.

S pridobivanjem ponudb izvajalcev začnite takrat, ko imate PZI pripravljeno do te mere, da je mogoče izdelati popis del. Priporočljivo je pridobiti vsaj dve do tri primerljive ponudbe na podlagi istega popisa del. Tako boste lažje primerjali cene, roke, materiale in obseg del. Preverite reference, boniteto in pretekle projekte izvajalcev, saj je nezanesljiv izvajalec ena najdražjih napak pri gradnji hiše.

Pomembno - gradbena pogodba

Z izvajalci sklenite gradbeno pogodbo v pisni obliki, ki natančno določa obseg del, ceno, roke, faznost plačil in morebitne posebne zahteve glede kakovosti. Smiselno je, da pogodba jasno opredeli tudi odgovornost za napake, način prevzemov posameznih faz in pogoje za dodatna dela. V praksi se pogosto uporabljajo tudi Posebne gradbene uzance

Praktični okvir: čas in stroški pred začetkom gradnje

Pred pričetkom del je koristno pripraviti okvirni finančni in časovni plan. Sama dokumentacija in organizacija začetka gradnje lahko trajata več mesecev, odvisno od zahtevnosti projekta in hitrosti postopkov.

Področje Okvirni čas Kaj vključuje
Dokumentacija in dovoljenja 6–18 mesecev Projektiranje, usklajevanja, dovoljenja
Izbira izvajalca 4–12 tednov Zbiranje in primerjava ponudb

Predhodni stroški so povezani predvsem s projektno dokumentacijo in plačilom komunalnega prispevka. Ti stroški se razlikujejo glede na lokacijo, velikost hiše in komunalno opremljenost parcele, zato jih je smiselno obravnavati ločeno od same gradnje.

2. Gradnja in gradbene faze gradnje hiše

Ko je pogodba z izvajalcem podpisana, se gradnja lahko začne. Gradbišče mora biti ograjeno, zavarovano in označeno z gradbiščno tablo. Če začasni gradbiščni priključki za vodo in elektriko še niso urejeni, je zdaj pravi trenutek, da jih zagotovite.

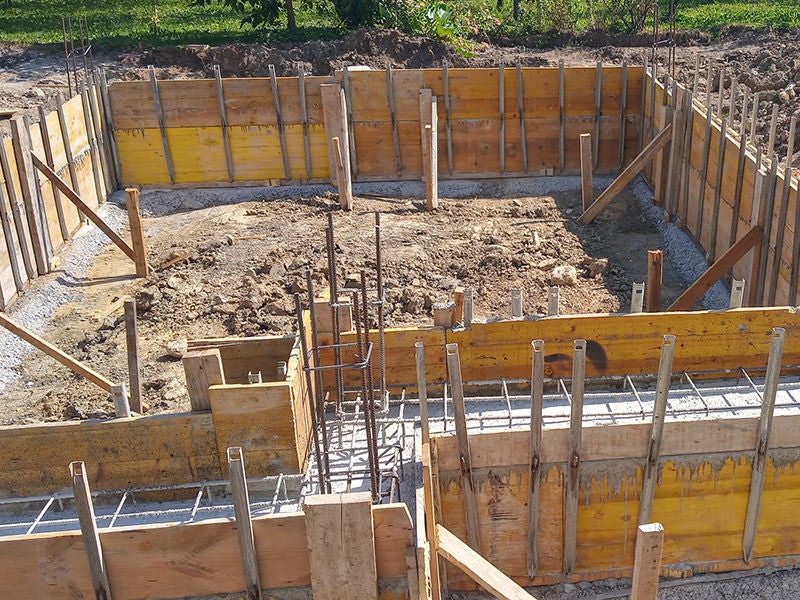

Vir: CELOVITO d.o.o.

I. gradbena faza: priprava terena in temeljenje

Prva gradbena faza predstavlja uradni začetek fizične gradnje in postavlja temelje za celoten objekt. Gre za eno najpomembnejših faz, saj so napake v tej točki kasneje zelo težko in drago popravljive. V tej fazi se izvedejo dela, ki pripravijo teren in ustvarijo osnovo, na kateri bo stala hiša.



Dela vključujejo zakoličbo objekta, pripravljalna dela na gradbišču, izkop gradbene jame ter izvedbo temeljev in/ali temeljne plošče. Pri zakoličbi geodet na podlagi projektne dokumentacije natančno označi položaj in dimenzije bodočega objekta. Pripravljalna dela obsegajo čiščenje terena, odstranitev vegetacije, rušenje obstoječih objektov, če je to potrebno, in ureditev dostopa za gradbeno mehanizacijo. Sledi strojni izkop zemlje za klet, če je predvidena, oziroma za temelje. Na koncu se izvedejo temelji ali temeljna plošča, pri čemer se pogosto položi tudi osnovna hidroizolacija, ozemljitveni vodniki in horizontalne inštalacije.



Okvirni čas prve faze je pogosto 4 do 8 tednov, vendar se lahko podaljša pri zahtevnejših tleh, večjih izkopih ali slabšem vremenu. Strošek je najbolj odvisen od vrste temeljenja, prisotnosti kleti in obsega zemeljskih del.

II. gradbena faza: izdelava kletne konstrukcije

Druga gradbena faza je specifična in se izvaja le pri objektih, ki so v celoti ali delno podkleteni. Če objekt nima kleti, se ta faza preskoči, njena dela pa se smiselno združijo s prvo ali tretjo fazo. Namen te faze je izdelava nosilne konstrukcije kletne etaže. Sem sodijo izdelava kletnih sten, izdelava kletne plošče in zasipi kleti. Kletne stene so lahko zidane ali betonirane, kletna plošča pa predstavlja strop kleti in hkrati tla pritličja.


Pri hišah brez kleti ta korak odpade, zato se časovni načrt nekoliko skrajša, stroški pa so praviloma nižji, saj odpadejo izkopi, dodatna hidroizolacija in deli kletne konstrukcije.

III. gradbena faza: konstrukcija do strehe

Tretja gradbena faza je ena najbolj prepoznavnih, ker objekt v tej točki vizualno zraste in dobi končno zunanjo obliko. Cilj je postaviti celotno nosilno konstrukcijo nad temelji in hišo pokriti s streho, s čimer se objekt zaščiti pred vremenskimi vplivi. V tej fazi se izvedejo konstrukcijska dela vseh etaž, medetažne plošče, podstrešje ali mansarda, strešna konstrukcija, krovska dela in kleparska dela. Streha ni le zaključek skeleta hiše, ampak tudi pomembna zaščita za nadaljnja dela v notranjosti.


Okvirni čas tretje faze je pri družinski hiši pogosto 1 do 3 mesece, odvisno od velikosti objekta, zahtevnosti konstrukcije in izbranega materiala. V tem obdobju je dobro spremljati tudi kakovost detajlov, saj so napake pri strehi, prebojih in stikih pozneje bistveno dražje za odpravo.

Fenomen "tretje podaljšane gradbene faze"

V slovenskem gradbenem prostoru se je zaradi praktičnih potreb trga uveljavila tudi tretja podaljšana gradbena faza. Ta ni uradno definirana, vendar je v nepremičninskih oglasih in pogodbah postala standard, ki označuje pomembno prelomnico v gradnji. Objekt je v tej fazi »zaprt«, kar pomeni, da so poleg del iz tretje faze izvedena še vgradnja zunanjega stavbnega pohištva, torej oken, panoramskih sten in vhodnih vrat. Tako je notranjost zaščitena pred dežjem, snegom in vetrom, hkrati pa je objekt bolje zavarovan pred nepooblaščenim vstopom. To omogoča nemoteno izvajanje notranjih del tudi v zimskem času. V praksi tretja podaljšana faza pogosto vključuje tudi fasado, čeprav to ni nujno. Pomembna je še z vidika financiranja, saj za banke pogosto predstavlja mejnik, po katerem se lahko sprosti naslednja tranša posojila.


Pri primerjavi ponudb vedno preverite, ali je v tretjo podaljšano fazo vključeno tudi stavbno pohištvo, fasada in priprava za nadaljnja dela. Poimenovanja med ponudniki niso vedno enaka, zato je opis obsega del pomembnejši od same oznake faze.

IV. gradbena faza: obrtniška in inštalacijska dela

Četrta gradbena faza preusmeri težišče del iz grobe gradnje v notranjost objekta. Gre za obsežno fazo, v kateri sodelujejo številni obrtniki in inštalaterji, ki v hišo vgradijo »ožilje in živčni sistem« ter pripravijo vse površine za končno obdelavo. Pogosto se gradnja do te faze imenuje tudi izdelava na delni ključ. Dobra koordinacija med izvajalci je tu ključnega pomena.



Dela četrte faze običajno vključujejo izvedbo predelnih sten, suhomontažna dela, izolacijska dela, grobo napeljavo inštalacij, notranje omete, cementne estrihe, polaganje keramike in kamna, fasadarska dela, če ta še niso izvedena, ter priključke na komunalno infrastrukturo. V tej fazi se položijo cevi in kabli za elektriko, vodovod, kanalizacijo, ogrevanje, prezračevanje, plin ter informacijske povezave.


Ta faza pogosto traja največ časa, saj je odvisna od usklajenosti več ekip in od sušenja materialov. Realno lahko traja 3 do 6 mesecev ali več, zlasti če se dela izvajajo zaporedno. Pri stroških je največji vpliv v kakovosti izolacije, tipu ogrevanja, razvodu inštalacij in obsegu zaključnih pripravljalnih del.

Vir: CELOVITO d.o.o.

V. gradbena faza: zaključna dela do vselitve

Peta in zadnja gradbena faza zajema vsa finalna dela, ki objekt pripeljejo do stanja, pripravljenega za takojšnjo vselitev. Pogosto se ta faza imenuje tudi izdelava na ključ. Med tipična dela sodijo finalna montaža inštalacij, slikopleskarska dela, polaganje talnih oblog, vgradnja notranjih vrat in steklarska dela. Ko je ta faza zaključena, je objekt praviloma pripravljen za tehnični pregled, pridobitev uporabnega dovoljenja in nato vselitev. Zunanja ureditev, kot so tlakovanje, zelenice in ograje, se običajno izvaja vzporedno ali po zaključku te faze.


Pri planiranju zadnje faze je dobro računati še na nekaj dodatnega časa za odpravo manjših pomanjkljivosti, t. i. popravkov po prevzemu. Pred vselitvijo oz. ob prevzemu objekta je potrebno podrobno pregledati vgrajene materiale in opremo ter preveriti delovanje vgrajenih naprav in inštalacij.

Posebnost: hiše na ključ ali delni ključ / montažne hiše

Če ste se odločili za hišo na ključ ali delni ključ, kot je to pogosto pri montažnih hišah, je postopek nekoliko enostavnejši, vendar ne povsem brez obveznosti na strani investitorja. Še vedno boste sami morali poskrbeti za ureditev gradbišča, pripravo temeljev ter priključkov, na koncu pa običajno tudi za zunanjo ureditev. Samo gradnjo objekta – od sten in strehe do oken, inštalacij in zaključnih del – izvede izvajalec montažne hiše. Ključna je natančnost pri pripravi priključkov v temeljni plošči, saj lahko že manjše odstopanje od projekta povzroči dodatne stroške in zamude.





Pri montažni hiši je zato smiselno posebno pozornost nameniti usklajevanju projektne dokumentacije, izvedbi priključkov in časovnici. V primerjavi s klasično gradnjo je lahko čas do vselitve krajši, vendar je se pogosto pozablja na čas, ki je potreben za pripravo temeljne plošče in priključkov ter na izvedbo zunanje ureditve po postavitvi objekta.



Če želite čim manj koordinacije, je gradnja na ključ najpreprostejša izbira. Če pa imate več časa, imate potrebno znanje, je delni ključ ali fazna gradnja lahko bolj racionalna rešitev. V obeh primerih velja enako pravilo: vse, kar je zapisano v pogodbi, mora biti dovolj natančno, da ni dvoma o obsegu in kakovosti del.

3. Pomembno: prekrški investitorja pri gradnji hiše

Gradbeni zakon predvideva tudi kazni za morebitne prekrške investitorja, zato morajo biti investitorji posebej pozorni. Ne gradite brez pravnomočnega oziroma dokončnega gradbenega dovoljenja, ne gradite v nasprotju z gradbenim dovoljenjem ali prostorskimi akti, imenujte nadzornika, sklenite pogodbe o izvajanju storitev v pisni obliki, pravočasno zagotovite zakoličenje in prijavo gradnje, poskrbite za ustrezno označeno in zavarovano gradbišče ter zagotovite, da je na gradbišču vedno dostopna potrebna dokumentacija, kot so gradbeno dovoljenje, PZI in gradbeni dnevnik. Prav tako objekta ne uporabljajte brez uporabnega dovoljenja. Če fasada do uporabnega dovoljenja še ni dokončana, mora biti dokončana najkasneje v treh letih od izdaje uporabnega dovoljenja.



Pri gradnji hiše se zato ne splača improvizirati. Bolj kot posamezen prihranek na začetku so pomembni dokumentiranost, skladnost izvedbe in pravočasno usklajevanje s strokovnjaki. To je najboljši način, da se izognete kaznim, sporom z izvajalci in kasnejšim sanacijam.



Kontrolni seznam pred začetkom gradnje:

  • imate pravnomočno gradbeno dovoljenje
  • imate izdelan PZI
  • imate sklenjeno pogodbo z nadzornikom
  • imate vsaj 2–3 primerljive ponudbe izvajalcev
  • imate dogovorjen terminski plan
  • imate urejene priključke ali jasen plan za njihovo izvedbo
  • imate načrt financiranja in rezervni fond za nepredvidene stroške

Gradnja hiše je velik finančni projekt, zato je smiselno že na začetku preveriti možnosti financiranja in obroke prilagoditi fazam gradnje. Pri načrtovanju lahko pomagajo stanovanjski kredit, zeleni kredit, kreditni kalkulator in izračun prenove. Dobro je, da se financiranje ne obravnava šele ob podpisu prve pogodbe z izvajalcem, temveč že v fazi priprave dokumentacije.



Gradnja hiše je maraton, ne šprint. S skrbnim načrtovanjem, pravimi izvajalci, jasno pogodbo in aktivnim sodelovanjem boste lažje obvladali stroške, roke in kakovost izvedbe. Največ razlik v praksi nastane prav pri pripravi, usklajevanju in natančnem opisu del, zato se splača vlagati čas v dober začetek. Na koncu je cilj enak: varno, pregledno in kakovostno priti do novega doma.

Članek pripravil: Jure Judež, u.d.i.a., CELOVITO d.o.o.
